国庆献礼!宝钢三焦炉大修改造项目6B炉提前投产出焦
来源:工程总承包公司 作者:党群工作部 发布时间:2024年10月01日
+ . -

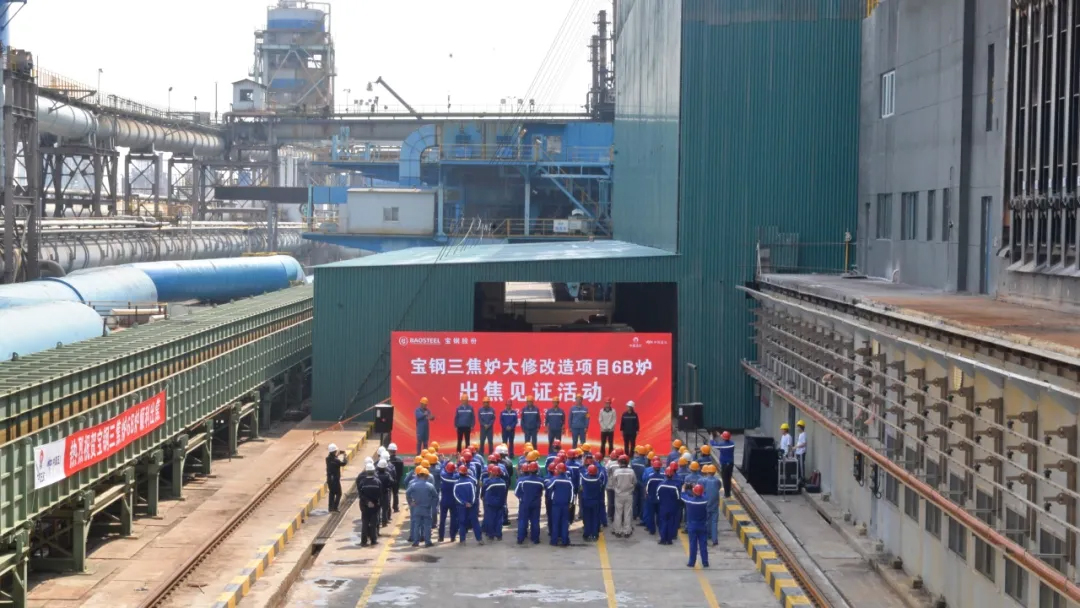

  9月30日,中国五冶集团承建的宝钢炼铁厂三焦炉大修改造项目6B焦炉提前30天实现投产出焦,向祖国75周年华诞献礼。宝钢股份宝山基地副总经理李玲,炼铁厂党委书记、厂长张代华,设备部党委书记、部长刘仕虎,投资管理部副部长王洪兵,米兰·网页版·(中国)首页,副总经理汪忠旭、袁旭东,以及业主、监理、设计及建设单位相关人员出席仪式。
      宝钢股份炼铁厂党委书记、厂长张代华在出焦见证仪式现场致辞中指出,中国五冶项目团队及各参战单位精心筹备、全力冲刺,战高温迎台风,合理组织安排施工,有力地保证了工程建设的稳步推进,历经316天的日夜奋战,确保6B焦炉提前具备出焦条件。他表示,后续6A焦炉即将进入焦炉本体砌筑阶段,项目建设与生产交织更加紧密,希望各参建单位发扬勇毅前行的昂扬斗志、细致入微的工作态度、高效协同的工作作风,确保6A焦炉投产节点提前实现。
 宝钢三焦炉大修改造项目是在6A及6B炉的原址上重建2座崭新50孔6米焦炉,6A炉和6B炉分步实施大修,高负荷生产与原地大修 “两头并举”,开创了宝钢6米焦炉边生产边原地改造的先河。同时,项目点多面广,覆盖焦炉、干熄焦等区域,涉及各种危险源多,施工场地狭小,交叉作业多,施工组织难度高,大修改造任务艰巨。
     在项目策划初期,项目部就坚持“严苛态度、超高标准”,统筹做好施工策划、成本策划、资金策划,并采用分区管理和专业协调的方式明确界面,保障项目施工科学有序。在安全停炉阶段,共用的荒煤气系统的切断是第一个要啃下的硬骨头,项目团队创新性采用“风机主控、四炉联动”的焦炉集气管压力控制思路,打破焦炉停役荒煤气放散的传统理念,做到荒煤气不放散、大气零污染,实现了焦炉绿色环保停炉。在原址拆除阶段,项目团队加强实地考察,充分识别生产区域危险源,采用“负压煤气管道在线开孔及封堵技术”、“水刀切割法”等新技术,安全高效完成了各项拆除工作,拆除过程安全零事故,为后续施工打下了坚实基础。
     在6B焦炉砌筑阶段,项目团队采用焦炉“先立炉柱”、“先装格子砖”、“6S砌筑”等先进施工工艺,以及自动纠偏测量系统,极大提高砌筑精度,增强砌筑体严密性,既保障了砌筑质量,又加快了施工速度,仅用95天完成了1.6万吨耐材的砌筑施工。在烘炉阶段,项目首次采用正压烘炉,配备智能自动化烘炉装置及正压烘炉智能优化控制系统,实现了全自动跟踪升温曲线和各炭化室单孔精确控温,提升了焦炉烘炉升温的准确性、稳定性和均匀性,有效延长焦炉的使用寿命。
      整个施工过程中,项目团队创新BIM深度应用并结合智慧工地平台加持,深化项目数字化管控,实现施工现场信息高效传递和实时共享,确保了“人、机、料、法、环”各关键要素的实时、智能监控和管理。同时,项目团队在分区管理的基础上,进一步强化责任落实,点对点进行监管,实现过程管理网络化全覆盖。特别是在6B焦炉投产前,面对持续的台风、暴雨影响,项目团队通过“天天读+巡视现场”,梳理当天工作任务,动态调整任务目标,加班加点全力拼抢工期。最终,在全体参建人员的努力下,历经安全停炉、原址拆除、焦炉砌筑、设备管道安装、点火烘炉等关键工序,6B焦炉提前投产出焦。
      接下来,中国五冶集团项目团队将继续坚持“严苛态度、超高标准”,总结6B炉先进施工经验,提升项目管理水平,全力推进6A炉各项节点目标,以“五冶速度、五冶服务、五冶品质”持续擦亮“焦炉之冠”金字招牌,助力宝钢实现绿色低碳高质量发展。
